钢筋加工场布置策划

分类:行业论坛 2571



设置原则及场地要求

钢筋加工区理想状态场地尺寸为:36米长、15米宽(根据场地条件可缩减)。分为原材区、加工区和成品堆放区,按生产流水线划分设置3区。机械设备摆放位置考虑钢筋工加工作业时的便捷和工效。其中原材区和加工区设置混凝土硬化(加工区防护棚立柱还需设置独立基础),成品堆放区采取石子铺设硬化方式(节约成本,合理使用石子铺设硬化替代混凝土硬化,符合绿色施工原则)

钢筋加工场布置策划插图

原材堆放区设置

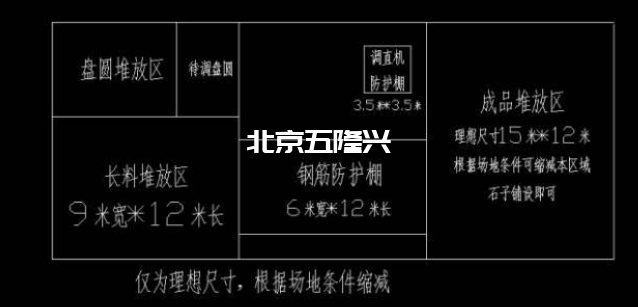

原材区堆放材料为长料钢筋(12米长规格)和盘圆。其中长料钢筋需设置分隔的独立条形基础。传统做法为砖砌摸灰并下面铺石子,造成人工材料浪费并且不符合绿色施工原则。长料堆放区按下图设置:

钢筋加工场布置策划插图1

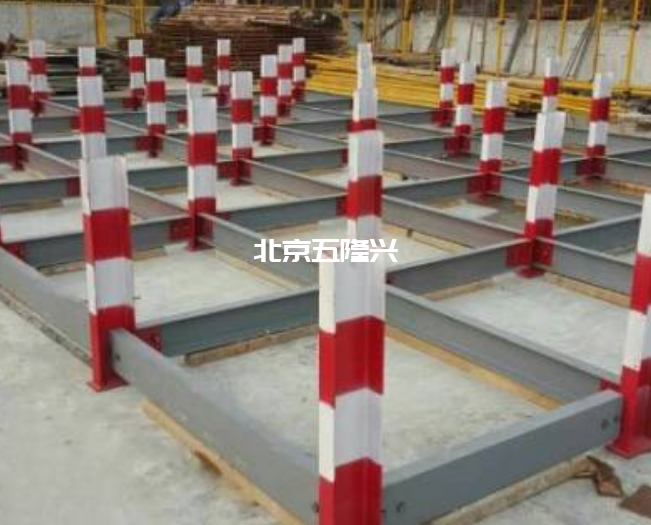

        立柱侧面焊接钢板,槽钢与立柱侧面钢板螺栓连接。重复周转使用。一般项目常用钢筋规格为:直径12/14/16/18/20/22/25共计7种规格钢筋,长料堆放区设置7个间隔,每个立柱间隔宽1.3米,立柱高0.7米。当遇到项目存在直径28/30的钢筋时,相应增加间隔数量。
前后排距离2米,共设置4排,共计8米,长料前后两端探出2米距离(上图)
前后排距离3米,共设置3排,共计9米,长料前后两端探出1.5米距离(下图)
钢筋加工场布置策划插图2

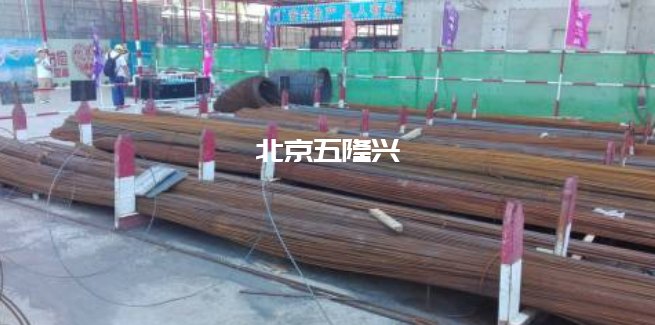

       长料堆放区侧面6米宽12米长区域为盘圆堆放区。一般钢筋加工过程中需要塔吊辅助吊运盘圆和长料,一般将盘圆按2.5吨考虑。原料区布置需参考塔吊吊重曲线图进行定位。以中联重科TC5610型号塔吊为例(下图)(一般按2倍率a=2考虑),吊重在2.5吨需保证原料区在大臂25米到30米区间。

加工区设置

各个项目、各个单位钢筋防护棚做法不一致,但上图单立柱做法是最合理、空间利用最充分的做法。

钢筋加工场布置策划插图3

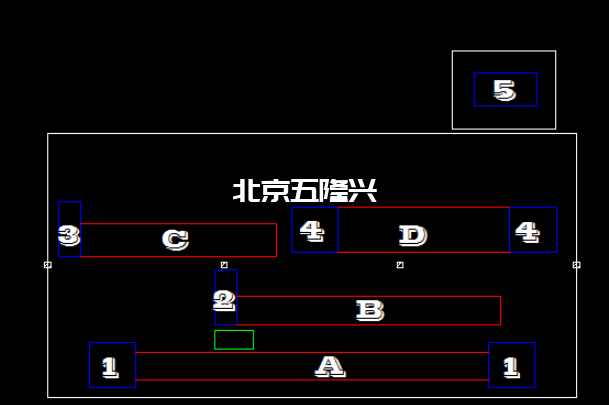

        编号1:弯曲机;编号2:切断机;编号3:备用切断机(也可改为其他设备);编号4:弯箍机;编号5:调直机;编号A-D为各机械设备操作台。
因各种设备型号品牌不一致,尺寸不一,上图仅为相对位置示意图,现场摆设时实地调整。钢筋防护棚(白线)尺寸为6米*12米,调直机防护棚尺寸为3.5米*3.5米。
        因各种设备型号品牌不一致,尺寸不一,上图仅为相对位置示意图,现场摆设时实地调整。钢筋防护棚(白线)尺寸为6米*12米,调直机防护棚尺寸为3.5米*3.5米。

成品堆放区

(1)成品堆放区尺寸可根据场地情况调整。
(2)成品堆放区可直接石子铺设硬化或钢板、预制块铺设硬化,无需一定浇筑混凝土。
(3)成品堆放区需注意长料与箍筋分开按类集中堆放。
很多人说,我的场地不具备上面的尺寸条件,没有足够的地方。虽然上面我们说的布置都是理想状态,但是如果不弄清楚这些理想状态下布置配对原则,场地条件改变时,我们将更不会随机应变。
